幾種情況

清單工程量:V1=B*H*L;定額工程量為V2=(B+2kH+B)*H*1/2。也就是說清單工程量是以溝槽底部寬度*挖土深度;定額工程量以實際開挖量以體積計算,言外之意就是說定額工程量要考慮放坡、安置擋土板、工作面寬度等因素。放坡系數(shù)根據(jù)土方類別以及開挖方式和開挖深度來選擇。

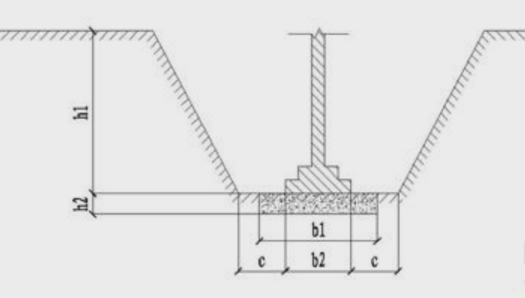

如圖所示,墊層為無筋混凝土,自墊層上表面放坡的情況。則:清單工程量:V1=b1*(h1+h2)*L。定額工程量為:V={(b2+2c+2kh1+b2+2c)h1+b1h2}*L*1/2。

自槽底放坡的情況,則:清單工程量:V1=b*h*L。定額工程量為:V=(b+2c+2kh+b+2c)h*L*1/2。

一邊支擋土板,一邊放坡的情況。則:清單工程量:V1=b*h*L。定額工程量為:V=(b+2c+d)*h*L+1/2*hk*h*L。
